玻璃鋼罐無損檢測方法及安裝方法

作者:hengke來源:天津盛昊環保設備有限公司時間:2018-12-17 10:45訪問量:次
描述:由于玻璃鋼罐常被用來貯存易腐蝕化學物質,所以在購買玻璃鋼罐前需要做無損檢測,看其是否存在質量上的缺陷,從而影響其使用壽命。玻璃鋼罐的安裝流程:1、準備工作,2、上下封頭成型加強,3、筒體內襯成型,4、玻璃鋼罐組裝,5、玻璃鋼罐整體加強,6、玻璃鋼罐外保護層,7、裝配管口,8、送檢、試水、試壓。

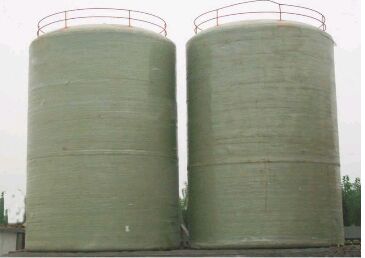

玻璃鋼罐

玻璃鋼罐無損檢測方法及安裝方法

一、玻璃鋼罐無損檢測方法

由于玻璃鋼罐常被用來貯存易腐蝕化學物質,所以在購買玻璃鋼罐前需要做無損檢測,看其是否存在質量上的缺陷,從而影響其使用壽命。玻璃鋼罐無損檢測方法具體有哪些呢?

1、氣泡兒:耐侵蝕層表面準許較大氣泡兒直徑為5mm, 每㎡直徑大于5mm的氣泡兒少于3個時,可不予縫補,否則應將氣泡兒劃破縫補。

2、裂紋:耐侵蝕層表面不能有深度0.5mm以上的裂紋 。增強層表面不得有深度為2mm以上的裂紋。

3、凸凹或皺紋):耐侵蝕層表面應光滑平坦,增 強層的凸凹部分厚度應不大于厚度的20%。

4、返白:耐侵蝕層不應有返白處,增強層較大直徑應 不超越50mm。

天津盛昊環保設備有限公司玻璃鋼罐安裝方法:

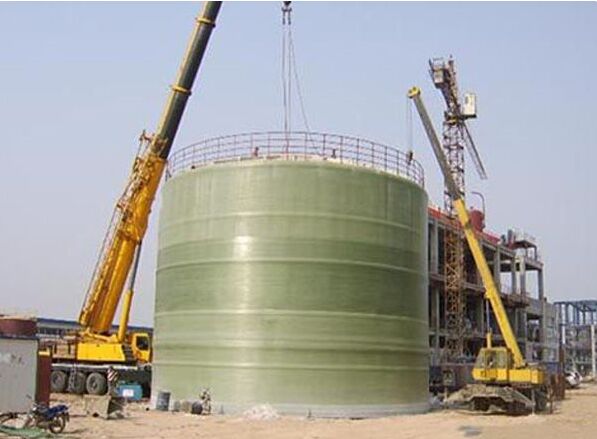

 玻璃鋼罐安裝方法

二、玻璃鋼罐的安裝流程

1、準備工作:仔細閱讀設計文件,注意模具的選用、各部分尺寸、原材料選用、鋪層設計等關鍵事項,做到心中有數;設備調試。首先認真檢查設備運轉及工作部位是否正常,特別要細心檢查樹脂-固化劑雙組分泵是否有堵塞現象,之間配比是否達到設計要求;要確 保脫模、纏繞、制襯、修整等設備的運行穩定和工作精度;清理模具。要求模具表面無坑凹、雜物、粉塵及其他附著物,模具要作到表面平滑,有問題及時修理、維護;纏聚酯薄膜。為方便脫模,在模具表面應包覆1層聚酯薄膜,薄膜搭接寬度1~2㎝,厚度為40um之間。要求薄膜無破損,無皺折,兩面光滑潔凈。薄膜產品質量滿足相關要求。

2、上下封頭成型加強。封頭按結構分內襯層和結構層:封頭內襯層成型與筒體內襯成型工藝及原材料相同,采用噴槍噴射成型,樹脂含量高。封頭內襯層鋪設完畢,深度固化;鋪設封頭結構層,噴槍噴射噴射紗與玻璃布交替進行。玻璃布各單層鋪設過程中應施加合理的張力,相互之間適量搭接,并用組合壓輥反復滾壓趕 出氣泡以保證纖維完全浸透。要求各增強材料層達到設計的樹脂含量要求;過程檢驗,深度固化,脫模。

3、筒體內襯成型。內襯按結構又分內襯層和過渡層,主要起防腐防滲作用:內襯樹脂配制。根據當時的工作環境、溫度條件作出的樹脂配方體系進行內襯樹脂配兌,配料量要根據制造進度合理掌握。當現場情況發生變化時 ,制造部門應及時調整配方,并按新配方配制需用的樹脂;按設計要求的鋪層步驟進行內襯層制作。內襯的制作采用鋼制模具,進口維納斯噴槍噴射成型。內襯樹脂含量高,具有很好的防腐防滲作用,其內 襯層樹脂含量為80%-90%,過渡層樹脂含量為68%-78%;過程檢驗。按設計要求鋪覆完各層后,要求操作工人進行初步的質量檢測:內襯是否達到設計厚度,局部是否有貧膠、掛膠現象,是否有白斑、氣泡 ,若發生上述情況應及時采取處理措施。

4、玻璃鋼罐組裝:將固化好的筒體內襯和封頭脫模,切割成設計文件規定的尺寸;用組裝環將筒體內襯和封頭對接,將組裝環調整到公稱直徑Φ-30mm,組裝環插入筒體內襯,脹緊組裝環至工稱直徑Φ-15mm,將下封頭套在組裝環 外露部分,緩慢脹緊組裝環,并測量內襯周長及3點(均布)直徑,至達到標準要求;鋪設對接縫外加強層,打磨接縫區,由內至外階梯式(寬度遞增)鋪設外接縫,較外層寬度不小于250mm。整體加強完畢,用內襯樹脂及短切氈粘接 內縫,由外至內階梯式(寬度遞增)鋪設;過程檢驗。

5、玻璃鋼罐整體加強:將組裝好的設備殼體接入數控纖維纏繞機,打磨、修整設備殼體外表面。在內襯管口處鉆孔,充氣保證內襯的圓度;用短切氈局部加強下封底與筒體拐角應力集中區,調整纏繞角及封頭包角,依適應封頭應力集中特性,下封頭包敷寬度大于250mm,筒體包敷高度 400mm;采用一高三多、退纏進噴,噴射紗、環向與交叉纏繞交替進行,并通過調整內襯轉速及纖維張力,保證罐壁樹脂含量。外斜底設備下封頭底面與設 備軸線不垂直,調整纏繞設備及纏繞參數,整體加強中交叉纏繞的纏繞長度大于設備筒體長度,纏繞紗對設備上下封頭形成花蕾式包敷;過程檢驗,深度固化。

6、玻璃鋼罐外保護層。整體制作完畢后(包括配件安裝),噴涂防護層,抗老化膠衣樹脂添加紫外線吸收劑、增韌劑。

7、裝配管口。根據圖紙劃線定位,開孔安裝管口。

8、送檢、試水、試壓。

以上是天津盛昊環保設備有限公司專業技術人員為您詳解的玻璃鋼罐無損檢測方法及安裝方法,希望對您有所幫助,如果您有這方面的需求請聯系我們或來直接廠參觀訂購,總經理及全體員工熱忱歡迎您的到來!
